Компания «Строительный трест» сообщает о ходе строительства жилых комплексов в Санкт-Петербурге, Калининграде, Ленинградской и Калининградской областях в декабре 2021 года: «Новое Купчино», «Листва», NEWПИТЕР, River Park и «Альпы».
В Санкт-Петербурге на Малой Бухарестской улице продолжается возведение 4 и 5 этапов ЖК «Новое Купчино».
На 4 этапе, в который входят 524 квартиры в основном корпусе, завершаются фасадные работы, внутренняя черновая и чистовая отделка, а также установка витражей. Запущено отопление жилой части.
Рядом с ЖК продолжаются отделочные работы в отдельно стоящих многоуровневых паркингах. В детском саду, рассчитанном на 350 мест, завершился монтаж инженерных систем и установка окон, наружная отделка выполнена на 90%, установка детской площадки завершена.
Продолжаются отделочные работы на 5 этапе строительства, в отдельно стоящих многоуровневых паркингах.
Ввод в эксплуатацию 4, 5 этапов и детского сада запланирован на II квартал 2022 года.

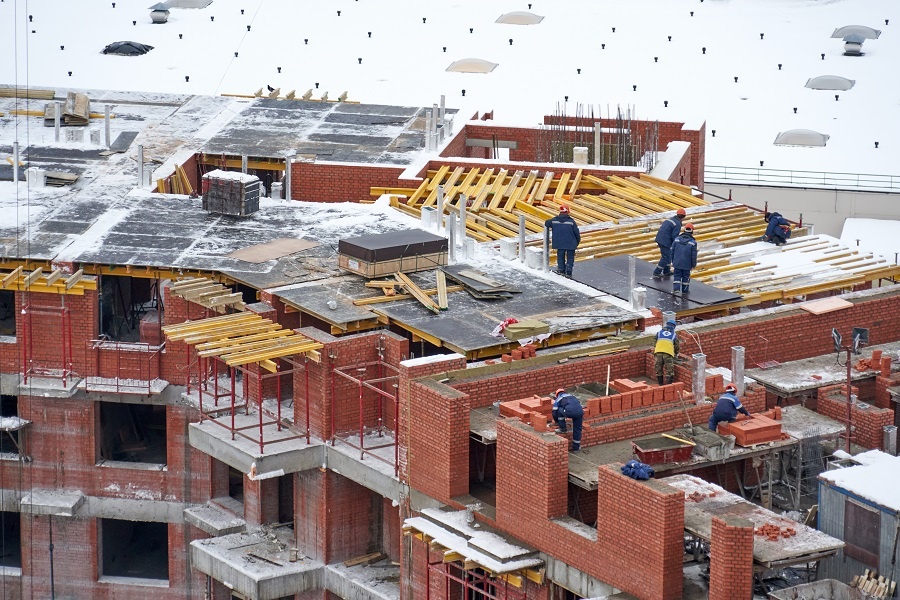

На Лиственной улице продолжается строительство ЖК «Листва». Это 13-этажный кирпичный дом, состоящий из семи секций. Жилой комплекс включает в себя 348 квартир, подземный паркинг на 332 машиноместа и коммерческие помещения.
Ход работ по секциям:
1 секция — возведение стен 5 этажа.
2 секция — возведение стен 4 этажа
3 секция — устройство перекрытия 6 этажа
4 секция — устройство стен 6 этажа;
5 секция — устройство стен 10 этажа,
6 секция — возведение стен 9 этажа
7 секция — устройство плиты перекрытия 9 этажа.
Завершить строительство ЖК «Листва» планируется в III квартале 2023 года.
В жилом квартале NEWПИТЕР в пос. Новоселье Ломоносовского района Ленинградской области продолжается строительство 11–16 лотов.
Строительные работы в 11 лоте, представляющем собой 9-этажный кирпичный дом на 306 квартир, завершены. В настоящий момент осуществляется прием дома госкомиссией. Продолжается внутренняя отделка квартир.
В 12 лоте, 8–9 этажном доме на 316 квартир, кровельные работы завершены на 95%, продолжается устройство открытых вентиляционных шахт, лестничных клеток и открытие парапетов. Ведется устройство перегородок, продолжаются отделочные работы в квартирах и спец.помещениях. Начался монтаж квартирных дверей, продолжается монтаж коллекторных и металлических дверей в местах общего пользования. Запущено отопление. Строители приступили к монтажу главного распределительного щита (ГРЩ), этажных электрических и слаботочных щитов.
13 лот — жилой дом высотностью 8–9 этажей на 168 квартир, готов. Идет прием лота госкомиссией, продолжается передача дома управляющей компании и чистовая отделка квартир.
Ведется строительство 14 лота — 7-этажного жилого дома на 212 квартир. В 1 и 2 секциях идет кирпичная кладка стен 5 этажа, в 3 и 4 секциях ведется бетонирование монолитных плит 5 этажа.
Также началось строительство 15 лота — 7-этажного дома, в котором запроектировано 239 квартир. В 1 и 2 секциях лота начался монтаж перекрытий над 1 этажом, в 3 и 4 секциях идет возведение перекрытий над 2 этажом.
Лот № 16 представляет собой 12 этажный дом на 540 квартир, состоящий из пяти секций. В 1 и 2 секциях оконные конструкции смонтированы на 80%, продолжается установка внутренних инженерных систем, в 3 секции общестроительные работы завершены, в 4 — возводится перекрытие над 12 этажом, идет монтаж надстроек и парапета кровли, в 5 секции — завершается кирпичная кладка 10 этажа.
План ввода в эксплуатацию:
11 лот — II квартал 2022 года;
12 лот — I квартал 2023 года;
13 лот — II квартал 2022 года;
14 лот — II квартал 2023 года;
15 лот — II квартал 2023 года;
16 лот — I квартал 2023 года.
Первая очередь нового ЖК River Park в городе Гурьевск на Яблочной улице — это 3 пятиэтажных здания, в которых запроектировано 225 одно-, двух- и трехкомнатных квартир площадью от 37,6 до 82,2 кв. м. На сегодняшний день на строительной площадке 1–3 домов забито свайное основание. Смонтированы два башенных крана. Началась рубка свайного поля и подготовка основания под заливку ростверка.
В Калининграде на улице Маршала Борзова «Строительный трест» продолжает строительство жилого комплекса «Альпы», которое осуществляется в две очереди. К первой очереди относится 12-этажный дом на 249 квартир.
1 этап:
Продолжаются работы по устройству штукатурного и навесного фасада. Продолжается остекление проемов. Закончен монтаж лифтов.
Секция 2 — Закончены работы по разводке внутренней электрики и сантехники, монтажу вентиляционных систем. Выполнена разводка электрических сетей с 2 по 12 этаж. Продолжаются работы по остеклению фасада, устройству штукатурного и навесного фасада. Идет заливка полов 12 этажа. Закончен монтаж лифтов.
Секция 3 — Продолжаются работы по устройству навесного фасада, смонтированы леса, идет утепление стен. Продолжается укладка плитки в МОП. Закончен монтаж лифтов.
Встроено-пристроенный паркинг: идет монтаж перекрытия оставшейся части плиты покрытия, выполнено основание под устройство бетонных полов.
Окончены земляные работы. Монтируются стены пятого этажа 4 и 5 секции, идет монтаж перекрытия над 4 этажом 3 секции, стен первого этажа 2 секции. Выполняется забивка свай 1 секции.
Напомним, ввод в эксплуатацию первой очереди ЖК «Альпы» запланирован на IV квартал 2022 года, второй — на IV квартал 2024 года.
Справка о компании АО «Специализированный застройщик «Строительный трест»
ЖК NEWПИТЕР — застройщик ООО «СТ-Новоселье», проектная декларация на сайте наш.дом.рф
ЖК «Новое Купчино» — застройщик ООО «СтройТрестГалант-2», проектная декларация на сайте наш.дом.рф
ЖК «Альпы» — застройщик ООО «Специализированный Застройщик «НИКИНВЕСТ — СТРОЙ»», проектная декларация на сайте наш.дом.рф
ЖК «Листва» — застройщик ООО «Специализированный застройщик ИК «СТРОИТЕЛЬНЫЙ ТРЕСТ»», проектная декларация на сайте наш.дом.рф
ЖК River Park — застройщик ООО «СТРОЙИНВЕСТ», проектная декларация на сайте «Наш.дом.рф
