В корпусах № 9 и № 10 продолжается черновая отделка. Завершены штукатурные работы и приступили к выполнению шпаклевочных. Также начался монтаж входных дверей. Продолжаются фасадные работы: утепление фасадов, монтаж ветро- и влагозащиты фасадов и облицовка плиткой.
В корпусе № 11 начаты штукатурные работы и монтаж окон.

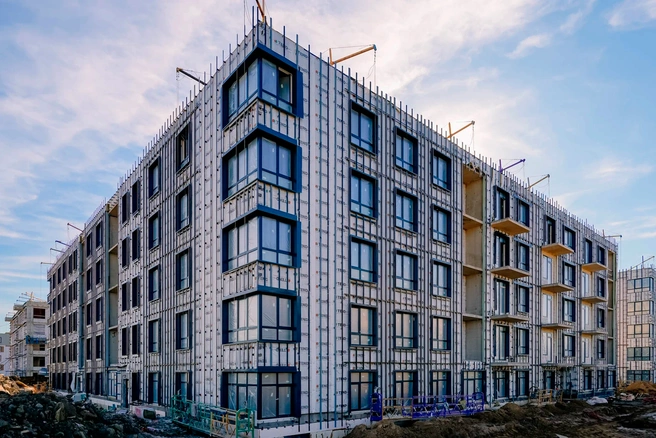

В корпусе № 12, квартиры в котором выведены в продажу в конце сентября, завершены кровельные работы, каменная кладка на финальной стадии.

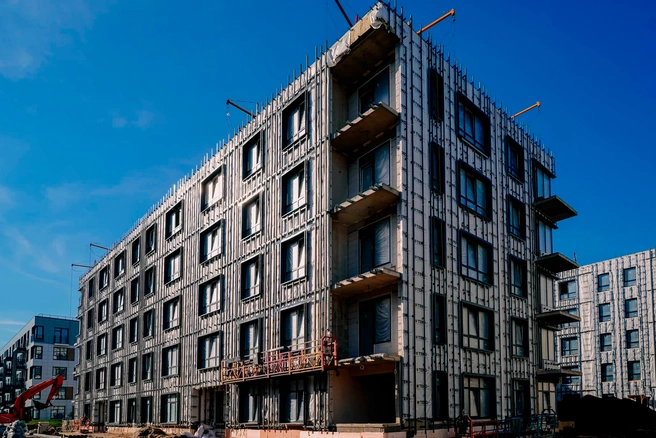

В корпусе № 13 продолжаются фасадные работы и монтаж окон. Объем работ по монтажу окон выполнен на 66%. Внутри корпуса завершаются штукатурные работы и начаты шпаклевочные работы.

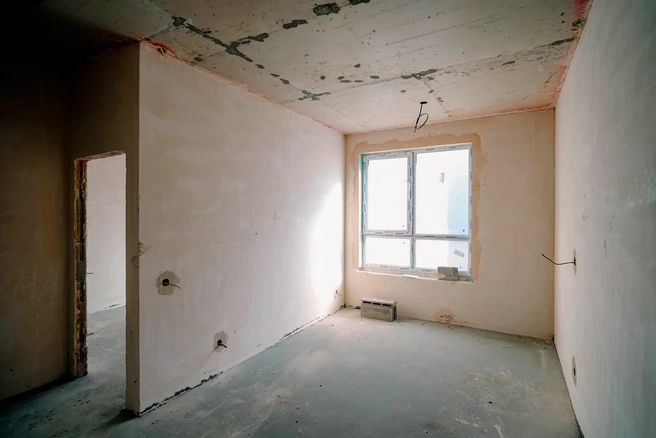

В корпусе № 14 в здании продолжается черновая отделка. Штукатурные работы уже завершены, начаты шпаклевочные работы, ведется подготовка к предчистовой отделке. В квартирах выполняется монтаж входных дверей.

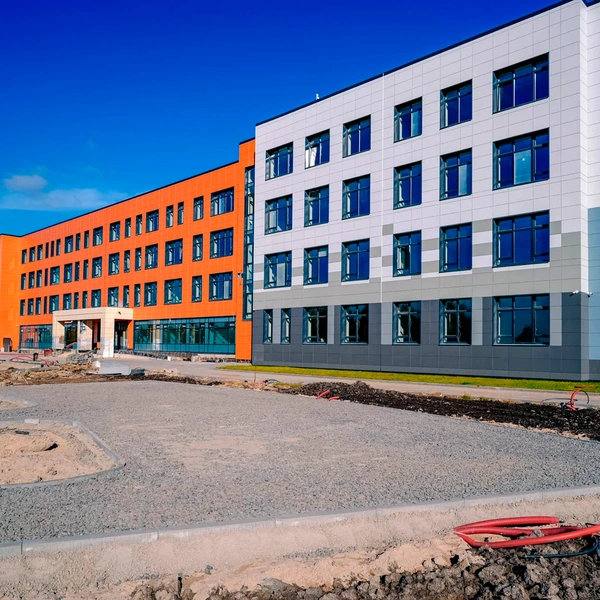

Завершено благоустройство территории детского сада. В самом здании выполнен монтаж инженерных систем, начаты пусконаладочные работы и завершена чистовая отделка.
Продолжаются работы по благоустройству территории школы. Завершены земляные работы и устройство резиновых площадок. На спортивном стадионе установлены опоры для ворот, начато устройство финишного покрытия. В здании завершаются фасадные работы, продолжается монтаж инженерного оборудования и чистовая отделка.


Следите за ходом строительства «Плюс Пулковский» на сайте.
