В подземном паркинге продолжается монтаж инженерных систем и отделка технических подвальных помещений.

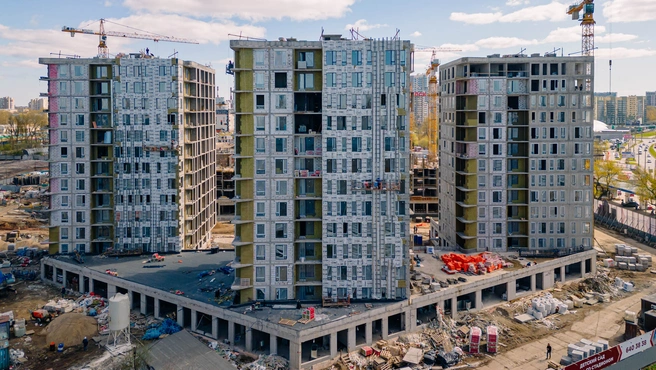

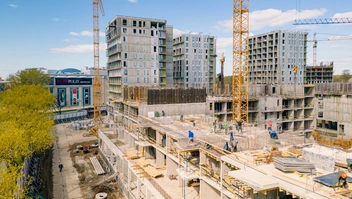

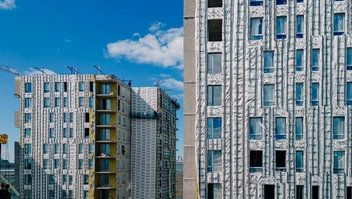

Во втором корпусе продолжается монтаж наружных инженерных сетей. Начался монтаж котельной. В секции № 2.1 монолитные работы перешли на второй этаж. В секции № 2.2 монолитные работы ведутся с четвертого по седьмой этаж. Началась каменная кладка стен. Продолжается монтаж внутренних инженерных систем. В секции № 2.3 также продолжается монтаж внутренних инженерных систем. Приступили к устройству каменной кладки.

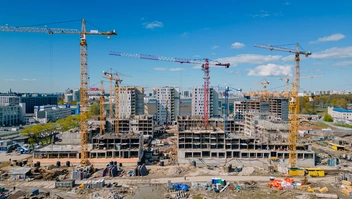

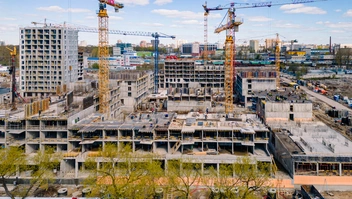

В шестом корпусе монолитные работы ведутся на пятом этаже. Началась кладка стен.
За ходом строительства можно следить онлайн в непрерывной видеотрансляции на сайте ГК «ПСК».
